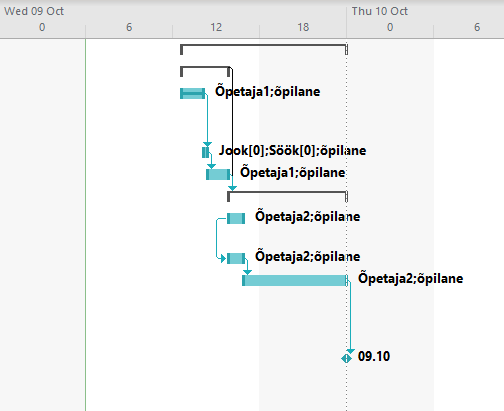

- Gantt’i diagramm — mõiste lõikepilt MS projektist

Päeva plaani loomine ja selle tegevuse koostamine
- Ülesandede ja alamülesanded lõikepilt
Valmistame ülesanded punktis «Task name», peale seda segame ülesanded al-põhi ülesandeks läbi hiire ligumist, ning «intend task» nuppuga (Task-Schedule-Intend task)
- Kuidas lisada ressurssid (millised ressursid: work, cost, material)

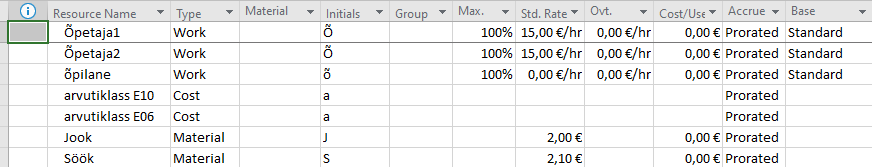

В левом верхнем углу выбираем пункт вместо «Grantt Chart», «Resourse cheet» и там начинаем прописывать данные. К ресурсам относятся: work (кто делает данную работу), cost (стоимость работы [в примерочном случае используются рабочие кабинеты]) и material (другие материальные товары)
- Kuidas lisada projekti ülessannete maksumus ja projekti tehtud tegevus

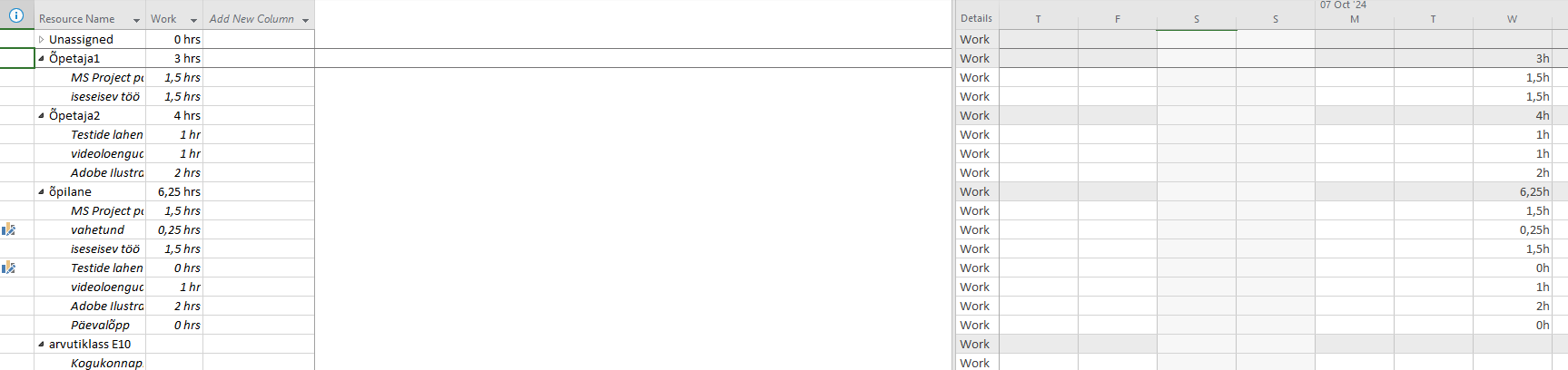

«Resourse Usage» ja info, mis me tegime 3 punktist ja lisame juurde lisateavet.

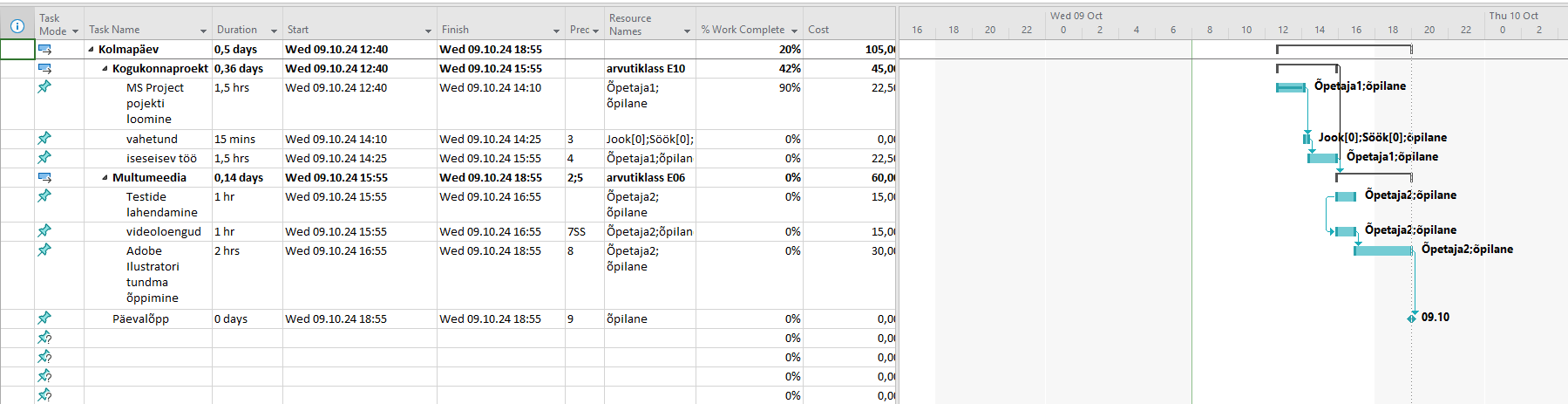

В конце мы должны получить такую таблицу:
